El Saneamiento y Depuración de la Bahía de Santander, se desarrolló en varias fases, en las que se participó tanto en tareas de redacción de estudios, anteproyecto o proyecto, como en labores de asistencia técnica a la Dirección de obra, o como Dirección de Obra. Su finalidad fue la interceptación de los vertidos de aguas residuales existentes en Santander y municipios que conforman el arco norte de su bahía, su unificación, su transporte hacia tratamiento, su posterior depuración, y finalmente, la evacuación al mar del agua depurada a través de un emisario submarino. Dichas obras constaron de las siguientes fases y actuaciones:
Fase I. Obras de unificación de vertidos de aguas residuales de Camargo, Astillero y vertiente sur de Santander.
- Colectores interceptores: 28,2 Km.
- Tanques de tormenta: 6 uds.
- Aliviaderos: 18 uds.
- Estaciones de bombeo: 12 uds.
Fase II. Obras de bombeo general, conducción a estación depuradora de aguas residuales, y construcción de emisario submarino.Colector desde la unificación de vertidos (hormigón DN 2.000 mm).
- Estación de bombeo general (10.000 m3).
- Impulsión general (tuberías de fundición 2 DN 1.200 mm) y cámara de rotura de carga.
- Colector por gravedad hasta EDAR (camisa de chapa DN 1.800 mm y hormigón DN 2.000 mm).
- Emisario para descarga del agua tratada al mar:
- Terrestre: 2,3 Km (tubería de concreto y acero ø 1.800 y 1.400 mm)
- Submarino: 2,8 Km (tubería de polietileno ø 1.400 mm).

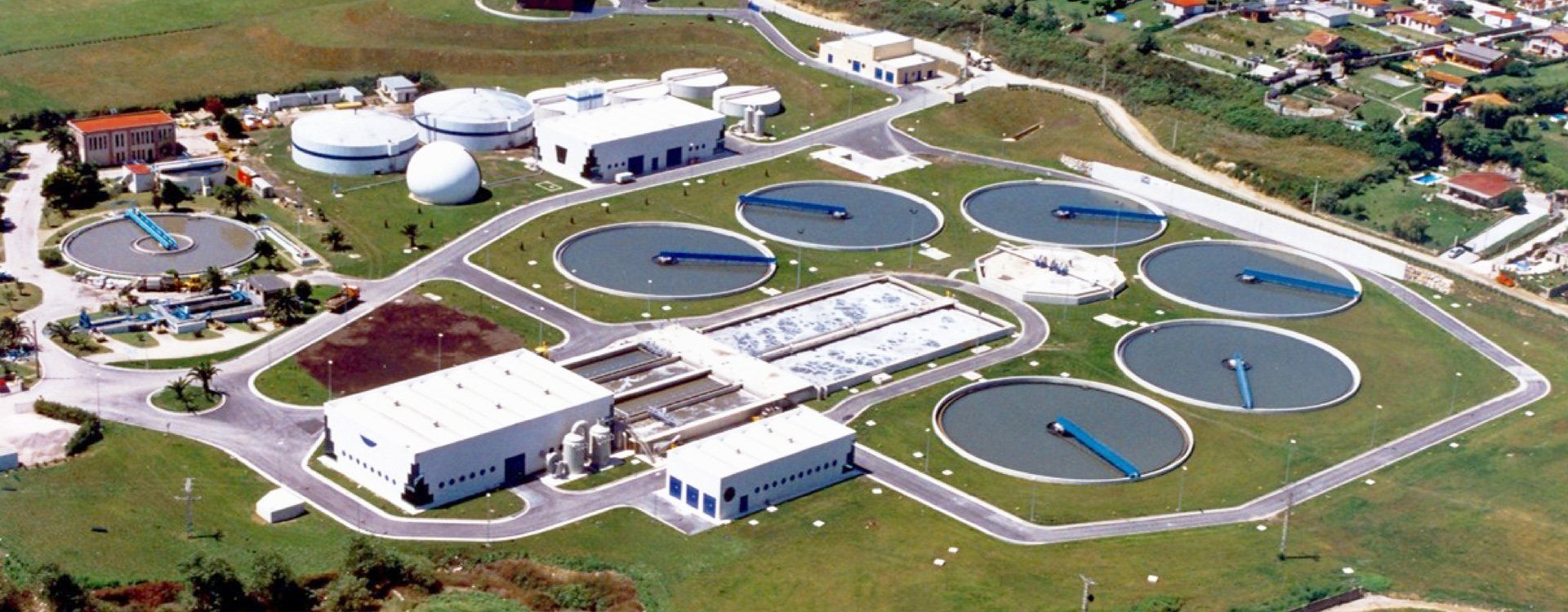

Fase III. Estación Depuradora de Aguas Residuales de Santander.
- Población de diseño: 428.294 hab.
- Caudal medio diario: 8.100 m3/h
- Caudal máximo en pretratamiento: 28.800 m3/h
- Rendimiento reducción: DBO5 (>70%) – SS (>80%).
