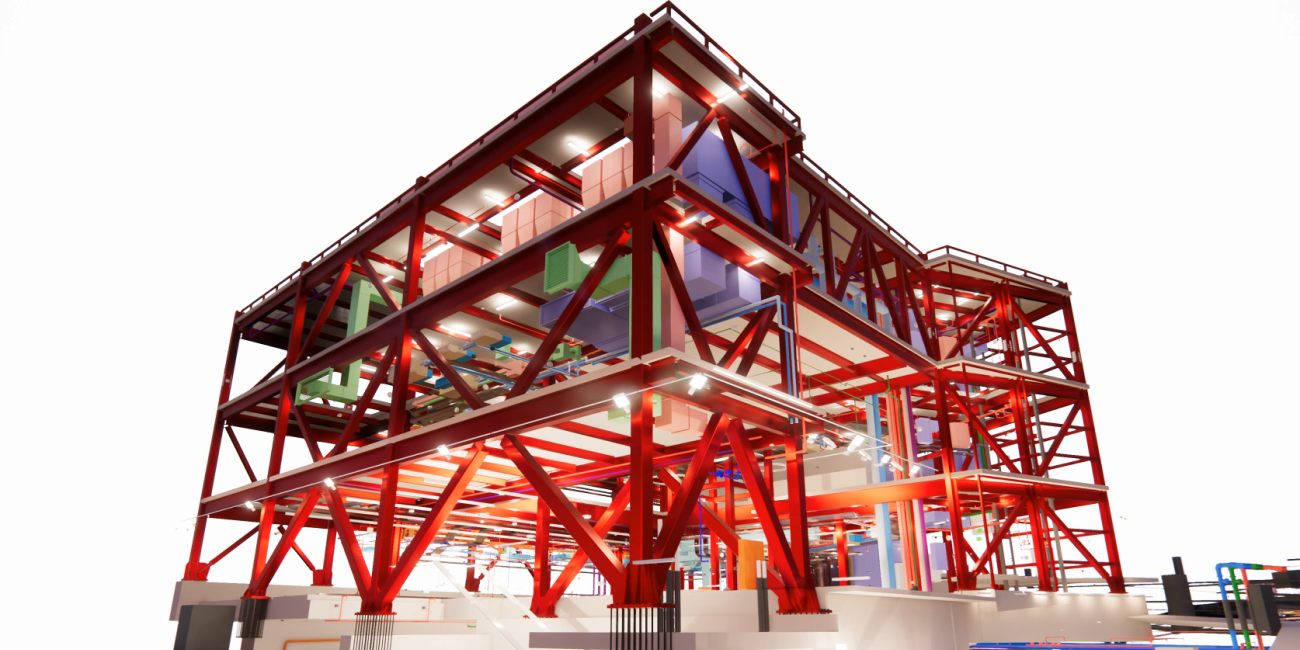

Chez WSP, nous avons travaillé avec des promoteurs, des entrepreneurs, des fabricants et des gouvernements pour concevoir des solutions d’avant-garde et les mettre en œuvre partout dans le monde. Ce faisant, nous avons parfois ouvert la porte à des projets auparavant irréalisables. À Londres, en faisant appel à un mode de construction hybride acier-bois, plus léger, nous avons pu ajouter quatre étages à un édifice existant sans avoir à consolider la structure ou les fondations en place. De fait, les techniques utilisant le bois massif présentent un énorme potentiel. Une étude comparative portant sur la construction d’un plancher type d’immeuble de bureaux a conclu que la dalle de plancher hybride acier-bois renfermait au départ près de 50 % moins de carbone intrinsèque que les structures classiques en acier composite et en béton armé. De plus, l’ossature en béton armé était plus lourde de 80 %, nécessitant ainsi des fondations de type et de dimensions conséquentes et cinq fois plus de livraisons au chantier.
Une autre étude a révélé que l’utilisation d’un système de construction par panneaux (préassemblés en usine), à la place d’une dalle de béton classique, réduit le nombre de livraisons au chantier de 100 à 50. L’emploi d’un système de construction modulaire volumétrique faisait ensuite tomber ce nombre à 12 seulement. Nous avons également établi qu’en faisant appel à la construction volumétrique ou à des ensembles tout prêts de pièces à assembler, il était possible de gagner jusqu’à une année sur l’échéancier de construction d’une tour de 45 étages.
Plus près du sol, nous constatons aussi les avantages des méthodes de construction modernes. À titre d’exemple, pour
le centre hospitalier de l’Université Grange, au Pays de Galles, le recours à la construction hors chantier dans 50 à 55 % du projet a permis d’écourter les travaux de 42 semaines et d’accroître la productivité de 45 %. Le projet
InnoCell, concernant un édifice à logements de 17 étages situé dans le parc des sciences et des technologies de Hong Kong, a été achevé six mois avant l’échéance prévue grâce à l’emploi d’un système modulaire en acier. Il serait ainsi possible, dans l’avenir, de tout simplement déboulonner les modules pour les remplacer. À Auckland, en Nouvelle-Zélande, l’utilisation d’outils numériques pour le traitement des données, la gestion des documents et la modélisation des services de tunnel du projet de ligne ferroviaire
City Rail Link (en anglais seulement) a épargné des milliers d’heures de travail de conception.
